El mandatario regional supervisa la interconexión de líneas estratégicas para fortalecer el flujo energético y reducir las fluctuaciones en la entidad.
Avances estratégicos en la red eléctrica regional
El gobernador del estado Zulia, Luis Caldera, presentó un balance detallado sobre el progreso de los trabajos en la línea de transmisión número 1. Esta obra de infraestructura es considerada una pieza fundamental para robustecer el sistema eléctrico nacional en el occidente del país. Según el mandatario, las labores actuales se centran en garantizar una estabilidad duradera que beneficie directamente a las familias y sectores productivos de la región zuliana.
La ejecución de este proyecto no ha estado exenta de retos técnicos de gran escala. Caldera explicó que la logística se ha visto influenciada por la intensa actividad petrolera en el Lago de Maracaibo. Esta dinámica operativa restringe las ventanas de trabajo a bloques de apenas tres o cuatro horas diarias, lo que exige una precisión milimétrica por parte de las cuadrillas. A pesar de estas limitaciones temporales, el equipo de ingenieros y técnicos mantiene un ritmo constante para cumplir con los objetivos trazados en el plan de recuperación.
Ingeniería de alta precisión en el Lago de Maracaibo

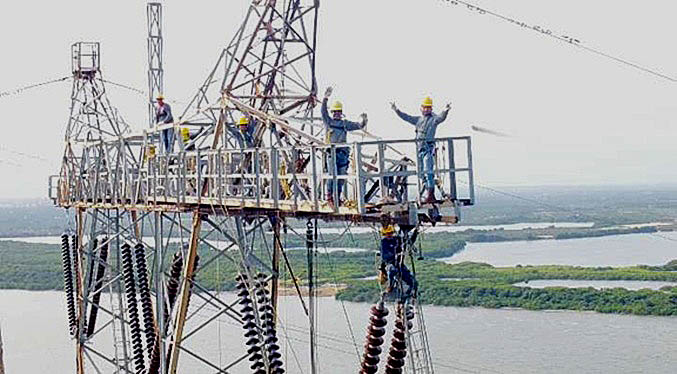

El núcleo de la intervención consiste en la interconexión de seis nuevas líneas eléctricas. Este tendido se extiende desde la subestación Cuatricentenario hasta la subestación El Tablazo. Esta conexión es vital, ya que permitirá un flujo energético mucho más robusto y confiable. El gobernador destacó que estas maniobras de alta ingeniería son necesarias para crear un anillo de seguridad que minimice el impacto de posibles fallas en el sistema centralizado.
Una vez que concluyan estas maniobras técnicas, el procedimiento administrativo indica que Jorge Márquez, vicepresidente sectorial de obras públicas y servicios, será el encargado de realizar el anuncio oficial sobre la puesta en marcha definitiva. Esta coordinación institucional busca asegurar que cada fase, desde el montaje hasta la energización, cuente con el aval de las autoridades nacionales competentes en materia de servicios públicos.
Impacto directo en la continuidad del servicio
La importancia de esta infraestructura radica en su capacidad para reducir las fluctuaciones eléctricas que han afectado al estado en tiempos recientes. Caldera enfatizó que la interconexión entre las estaciones Cuatricentenario y El Tablazo es la clave para que el sistema funcione a su máxima capacidad operativa. Al mejorar la capacidad de carga, se espera una disminución significativa en las interrupciones no programadas, brindando mayor tranquilidad a la población.
Los trabajos, que iniciaron formalmente el pasado 21 de enero, ya muestran resultados tangibles. El gobernador confirmó que se han culminado con éxito las dos primeras líneas de transmisión, las cuales abarcan un total de 40 kilómetros. Este logro representa el cumplimiento de las fases iniciales dentro del cronograma original de 43 días, demostrando la eficiencia de los equipos desplegados en las áreas críticas de la Costa Oriental del Lago.
Compromiso y supervisión técnica constante
Este ambicioso proyecto se ejecuta bajo la coordinación directa con la presidenta encargada, Delcy Rodríguez. El plan no solo se limita a la rehabilitación de líneas de alta tensión, sino que también contempla mejoras en las plantas de generación locales para asegurar la continuidad del servicio. La estrategia es integral: fortalecer el transporte de energía mientras se optimiza la producción interna en el estado Zulia.
Finalmente, el gobernador Luis Caldera aseguró que el monitoreo de las obras es diario y exhaustivo. Aunque el cronograma de 43 días sigue siendo la referencia principal, cualquier ajuste necesario debido a las condiciones climáticas o técnicas en el Lago de Maracaibo será informado de manera responsable. El compromiso, según palabras del mandatario, es entregar una obra de calidad que resuelva de forma estructural los desafíos energéticos de la región.
